工期是建筑工程施工过程中一个很重要的关键点,工期就是效益。所以,如何保证工期进度呢?
一味的赶工期无法保证施工安全,如何正确的省工期才是硬道理!
“大穿插施工”是省工期的正确方法,下面和小编一起来看下!
大穿插施工:
大穿插施工是在主体施工的同时,将后续工作分层合理安排,实现主体结构、二次结构、室内装修、外立面装饰的施工流水段划分,每个施工段进行合理的工序分解,按工序组织等节奏流水施工,形成空间立体交叉作业,每个施工工序由一个专业施工队伍负责施工,总包合理协调分配劳动力,组织整体大穿插施工,从而达到专业人员流水作业,提高工作效率,稳定施工质量,缩短工期,节约成本,实现精细化管理的目的。
大穿插施工适用于所有高层住宅项目施工,包括主体结构、二次结构和装饰装修施工的整个过程。
施工要点:
大穿插施工对项目部组织策划要求高,施工计划要精细周密,必须考虑到各个施工过程的交叉细节和时间节点安排。

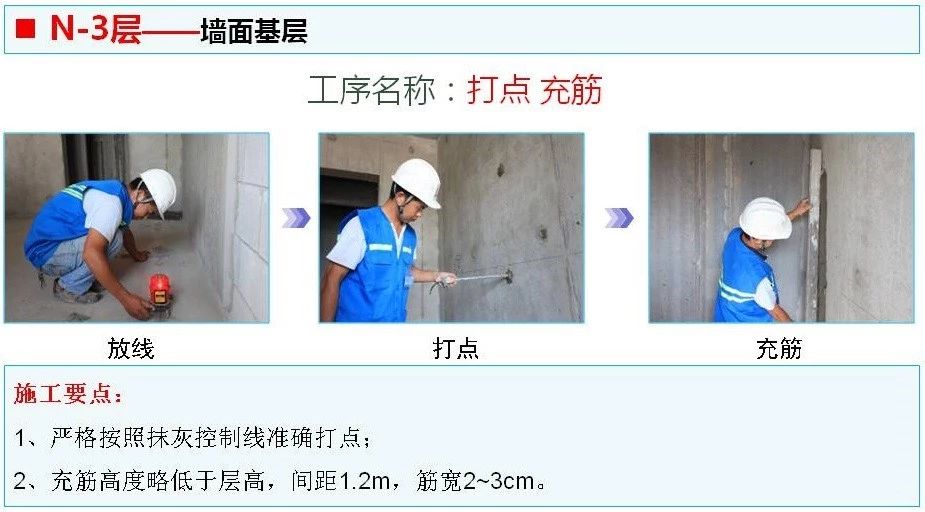

大穿插施工要求每个分项工程的施工都做到专业流水,所以在劳务分包时要采用清单组价合同,将每道工序进行合理的单价分解,按工序单价分层、分段结算,这样有利于施工过程的精细化管理。

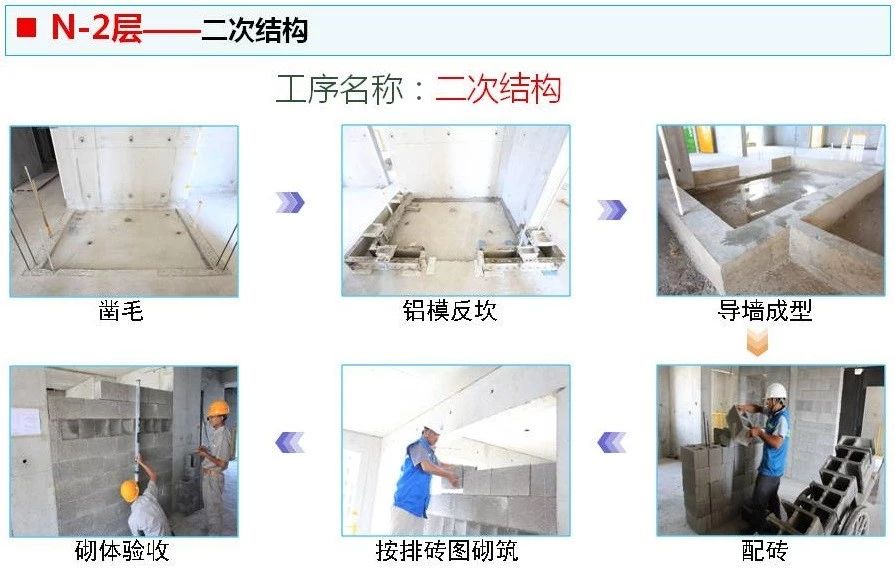

所有非主体施工的策划和管理重心都要提前完成。主体在施工过程中,必须提前考虑分段组织主体验收;验收后二次结构要提前插入,所以必须提前安装施工电梯,提前考虑砌体施工的材料和人员准备;甲分包单位如门窗、地采暖、消防等要提前沟通协调,告知大穿插施工的思路,明确施工中插入的时间节点。
工种交叉作业多,项目管理协调工作量大,须各班组统一穿插施工思想,加强过程管理力度,严格按计划推进,如有组织管理不善,容易造成窝工影响后续工作的推进。
优点及工效:
专业流水施工:混凝土、钢筋、砌筑、抹灰、粉刷石膏、腻子专业流水施工,通过精细化的工序分解和统筹,定量化材料配送,识别各分项作业中单一、重复、独立的作业内容,实行专人专岗流水施工,提高劳动效率和一次成活率。
劳动力投入:各工种按专业工序等节奏流水施工。减少楼层同时施工的作业人数,降低对熟练工人的需求,少量工人专业稳定作业,质量有保证,逐渐培养产业工人,向产业化迈进。

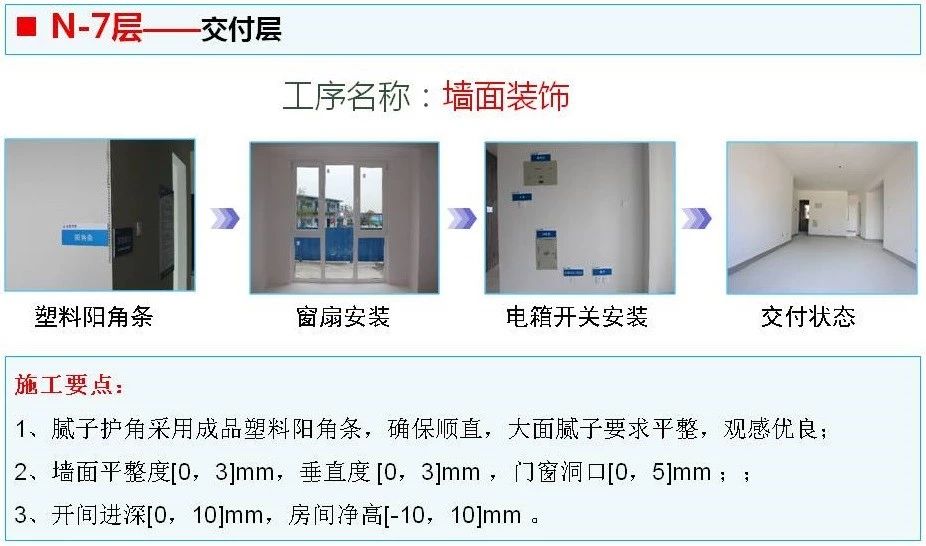

质量方面:二次结构及初装修施工工期延长,各工序精工细作,实现精细化过程管理,给质量验收工作提供了足够的时间和空间,有利于质量提升。
文明施工:材料定量配送,专业流水施工可以减少楼层施工垃圾的产生,每道工序完成后都能做到工完场清,显著提高文明施工效果。
风险规避:整个工程施工工期提前,规避了工期延误的风险。
本工程住宅层高23、26层,推行大穿插作业施工相比传统施工工期可缩短71天,工期缩短约11.16%。如果30层以上高层,工期缩短效果将更加明显。
文章内容来自于陕西建筑业协会
