新闻分类

战高温、抓进度!微电子项目加快推进中

您的当前位置: 首 页 >> 绿建动态 >> 集团要闻

战高温、抓进度!微电子项目加快推进中

发布日期:2022-07-20 作者: 点击:




2022年,直属二工程公司以“早谋划、早准备、早实施”的项目管理理念为指导,与微电子项目部签订“2022年度项目管理目标责任书”,对各项目标做出详细部署,其中9月30日主体封顶的节点目标最为关键。




微电子项目部充分响应公司安排部署,在总结2021年的施工经验的基础上,梳理项目施工资源和干扰因素,预判施工风险,根据平面布置原则和流水段划分原则,最终形成全年施工计划。

3月5日,项目部召开“复工动员大会”,对主体结构封顶节点以及期间的装修工程、机电工程的穿插施工做出系统安排,并从组织措施、管理措施、技术措施和经济措施上分别进行保障。




6月3日,项目部针对当下遇到的各项困难,适时召开“大干100天动员大会”,统一思想,与困难正面交锋,抱一股憨气傻劲真抓实干、克服困难。施工组织上,运用“关键线路法”指导施工,7#楼东单元施工为关键线路,有限资源优先保供,确保其自由时差和总时差为零。

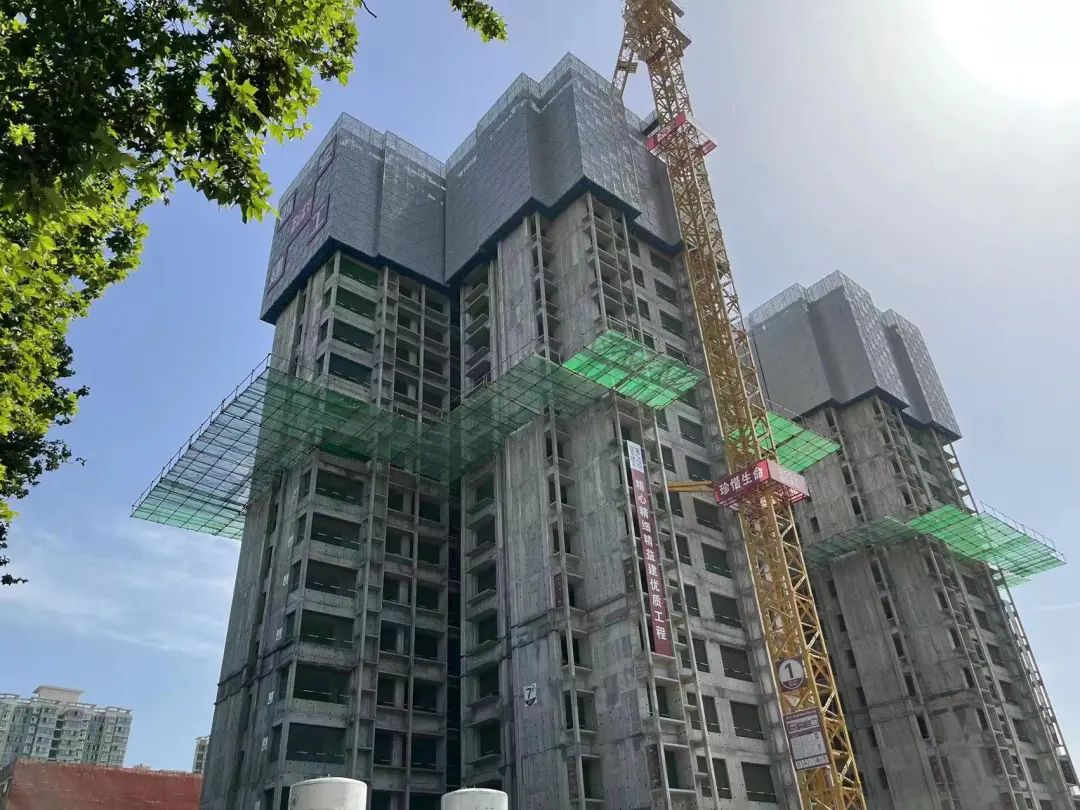

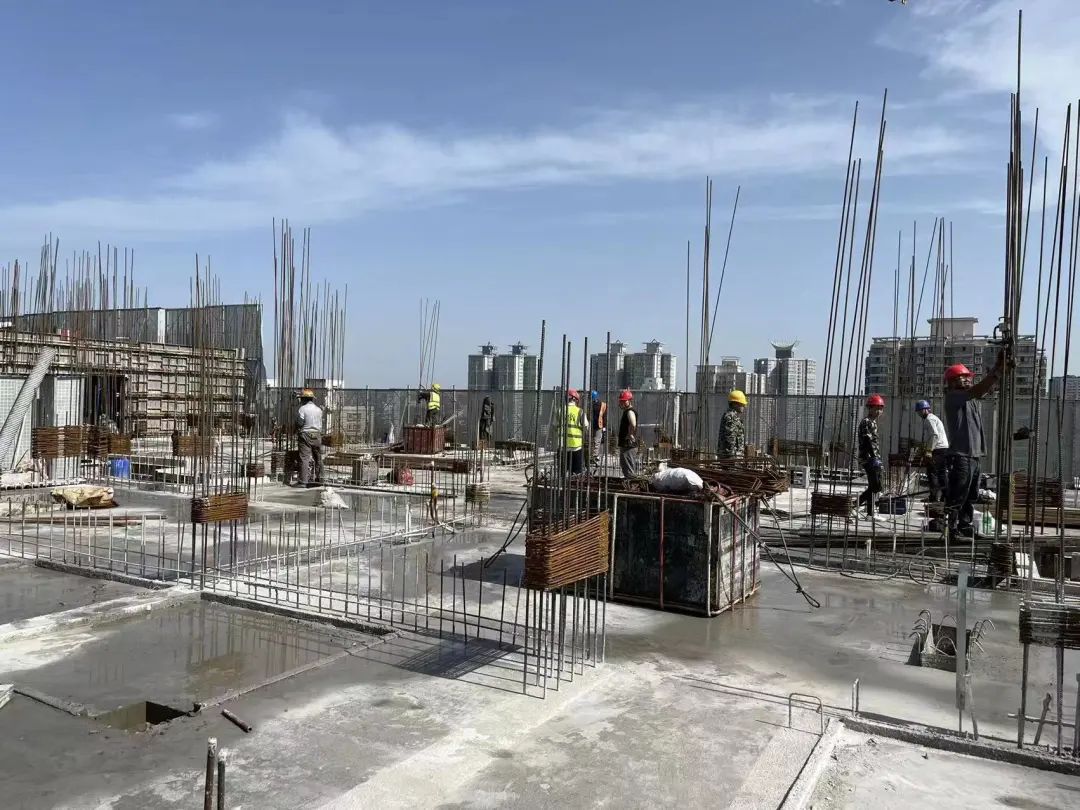

截至7月18日,项目部将干扰因素降至最低,安全生产工作平稳有序进行,主体结构至23层,本年度内已完成16层,完成建筑面积30560㎡。




距离主体封顶还剩7层的任务量,项目部将继续在集团公司的正确领导和大力支持下,全力以赴投身各项工。

战高温、抓进度

绿建集团在建项目

紧抓施工黄金期

以不服“暑”的干劲

加足马力、奋力冲刺

加快推进项目建设

用劳动和汗水

为城市建设增光添彩





本文网址:http://www.lsjzjt.com/news/1220.html

关键词:


地址:西安市雁塔区太白南路22号

邮编:710065

信箱:xalvsejianzhu@xaceg.cn

网址 :www.lsjzjt.com
